400-8233-380 立即试用 了解详情
首页 < 新闻动态

PLM实施流程怎么走?5阶段落地路径与售后保障全解析 | 三品软件

发布时间:2026-07-02  点击:60次

PLM实施流程怎么走?5阶段落地路径与售后保障全解析

某华南地区电子制造企业,员工200人,2024年与一家PLM厂商签约后,项目推进3个月仍停留在"需求调研"阶段,厂商换了2任项目经理,方案反复推翻重来,最终项目延期6个月、预算超支40%,上线后核心功能只用了不到一半。该案例并非行业特例,《2025 年中国 PLM 选型调研报告》显示,65% 企业在 PLM 选型实施阶段踩坑,42% 因业务与系统功能脱节造成系统闲置,28% 因集成短板形成数据孤岛。PLM 落地绝非单纯采购软件部署,而是覆盖流程、数据、组织的系统性变革,标准化实施流程与完善售后体系,直接决定项目最终成败。


一、PLM实施为什么容易失败?3大根源

梳理大量落地案例,PLM 项目落地受阻集中归结为三类底层问题,也是实施全流程需要重点防控的风险点。


1. 需求边界模糊,项目范围持续失控

企业签约初期仅笼统提出图纸、BOM 管理需求,实施中途不断新增变更流程、物料编码、工艺管控等需求,项目边界持续扩张。CIMdata 2024 年 800 + 样本调研显示,48% 的 PLM 项目失败源于流程管控缺失。多数项目启动阶段未清晰界定实施范围,缺少书面约束,造成后期反复返工。


2. 历史数据隐患被严重低估

企业普遍将数据迁移等同于文件批量导入,忽视存量图纸版本混乱、一物多码、BOM 层级错误、冗余零件繁多等问题。不合格数据上线后,会将原有业务乱象固化放大。据三品软件上万客户实施数据,影响实施周期的核心要素权重为:历史数据量 40%、定制需求 30%、人员配合 20%、其他客观条件 10%,数据整理是最容易被低估的工作量。


3. 组织变革阻力缺乏顶层协调

PLM 打通研发、工艺、生产、采购多部门协同,本质是组织流程重构。不少企业将项目全权交由 IT 部门负责,缺少高层统筹,跨部门流程调整时极易遭遇抵触。行业调研表明,超七成 PLM 项目无法达成预期目标,组织与内部文化阻力是关键诱因。

[来源:CSDN 2026年PLM实施复盘分析]


失败根源

典型表现

在实施流程中的应对节点

需求模糊

签约时需求笼统,实施中不断加需求

阶段1:项目启动与需求锁定

数据低估

历史数据混乱,迁移后问题集中爆发

阶段3:数据整理与导入

组织阻力

部门不配合,系统推不动

阶段1:高层挂帅+阶段4:分层培训


二、PLM实施5阶段全流程详解

基于我们18年的实施经验,PLM实施可归纳为5个标准阶段。每个阶段有明确的交付物、关键节点和风险控制点。


阶段1:项目启动与需求锁定(2-3周)

目标:"做什么、不做什么"定死,建立项目组织保障。


核心动作:
- 成立项目组:企业方由研发或高管挂帅,研发、工艺、质量、IT四条线必须有代表参与。项目章程明确项目经理的调度权、考核权、验收签字权。
- 需求调研:不是"我们的图纸管理有点乱"这种模糊描述,而是具体到场景——当前图纸版本怎么管理的?物料编码有没有统一规则?变更流程走几个节点?
- 范围锁定:产出明确的功能范围清单,标注"本期做"和"暂不做",双方签字确认。这是防止后期需求膨胀的第一道防线。
- 实施计划:时间表+里程碑+双方职责分工,让所有人知道"什么时候做什么、谁负责"。


风险控制点:高层不挂帅的项目,后期推不动。据实施数据统计,由副总经理及以上级别挂帅的项目,按期交付率达92%,而由IT部门独立牵头的项目按期交付率仅为67%。[来源:三品软件10000+客户实施记录,统计周期2023-2026]


阶段2:方案设计与系统配置(3-5周)

目标:把需求转化为可落地的系统方案,完成系统框架搭建。


核心动作:
- 方案设计:基于需求调研产出详细设计方案,包括编码规则、权限体系、审批流程、BOM结构、集成接口等。每个功能点匹配到具体的系统配置方案。
- 系统配置:在系统中落地方案——组织架构映射、权限精细化配置、工作流配置、编码规则校验、文档模板定义。
- 集成方案确认:如果涉及与ERP/CAD/MES的集成,在此阶段完成接口方案设计和字段映射表。


风险控制点:这个阶段是周期弹性最大的环节。需求清晰、标准化程度高的企业3周即可完成;有大量定制化流程的企业可能需要5周甚至更久。关键是方案确认必须由业务部门签字,不能只有IT部门确认。


阶段3:数据整理与导入(2-8周)

目标:完成历史数据的清洗、整理和导入,确保上线时数据干净、准确。


核心动作:
- 历史图纸版本清理:确定哪些是最终版,哪些是中间过程版,只导入有效版本。
- BOM数据校验:物料编码唯一性、层级关系正确性、用量准确性逐项核查。
- 编码统一:统一物料编码、文档编码规则,消除"一物多码""一码多物"问题。
- 零件库整理:按分类逻辑整理,清理冗余重复件。
- 数据导入与校验:分批导入,每批完成后做完整性校验。


风险控制点:这是最容易被低估的环节。据实施数据统计,历史数据整理的工作量往往是企业预估的2-3倍。建议采用"ABC分类法":A类数据(基础物料、核心产品BOM)上线前必须清理完成;B类数据(部分订单产品数据)上线后规范;C类数据(老产品资料)打包归档备查,不必全部规范。


阶段4:培训与试运行(2-3周)

目标:让用户会用、愿用,在小范围验证系统可用性。


核心动作:
- 分层培训:工程师侧重操作技能(图纸检入检出、BOM维护、变更发起),管理者侧重数据解读和审批操作,系统管理员侧重权限配置和日常维护。
- 试点运行:选择一个部门或一条产品线先用起来,跑通完整业务流程后再推广。
- 问题收集与修复:试运行期间收集的问题逐项记录、逐项解决,确保正式上线前核心流程无阻塞。


风险控制点:试运行阶段用户抵触往往最强烈——"原来的方式也能用,为什么要换?"此时需要高层持续推动,同时用试点部门的数据改善成果说服其他部门。


阶段5:正式上线与持续优化(持续)

目标:全面推广系统使用,建立持续优化机制。


核心动作:
- 分批切换:不搞一次性全面上线,按部门/产品线分批切换,每批切换后稳定1-2周再推进下一批。
- 运行监控:上线初期密切监控系统使用情况,核心指标包括:日活跃用户率、图纸检入数量、变更流程完成率、BOM准确率等。
- 持续优化:收集用户反馈,每月评估功能使用率和流程效率,针对性优化。据实施数据统计,上线3个月内平均需要进行2-3轮流程优化调整。


风险控制点:上线不是终点。据Standish Group调研,分阶段实施的企业项目成功率比一次性全面实施高出31%。[来源:Standish Group CHAOS Report 2024] 坚持"先跑通再扩展"的原则,比追求一步到位更可靠。


实施阶段

核心交付物

典型周期

关键风险

风险控制措施

1.项目启动

功能范围清单+实施计划+项目章程

2-3周

高层不挂帅,后期推不动

副总级挂帅,KPI纳入项目考核

2.方案设计

详细设计方案+系统配置+集成方案

3-5周

定制需求过多,周期失控

范围清单管控,业务部门签字

3.数据整理

清洗后的历史数据+编码规则+BOM校验

2-8周

数据量被低估,延期

ABC分类法,分批导入+校验

4.培训试运行

培训记录+试点运行报告+问题清单

2-3周

用户抵触,系统推不动

高层推动+试点成果说服

5.上线优化

系统运行报告+优化方案+使用率数据

持续

一步到位思维,全量上线失败

分批切换,先跑通再扩展

[数据来源:三品软件10000+客户实施记录(统计周期2023-2026);Standish Group CHAOS Report 2024]


三、不同规模企业的实施周期基准

企业规模不同,实施范围和周期差异显著。以下是10000+客户实施数据统计基准。

企业规模

部署阶段

平均周期

最快周期

最慢周期

核心差异点

50人以下

EDM图纸管理

2周

3天

4周

图纸量小,流程简单,几乎无定制

100-300人

PDM产品数据管理

6周

3周

12周

BOM层级深,需CAD集成,数据量中等

300人以上

PLM全生命周期管理

4个月

2个月

8个月

多系统集成,流程复杂,定制需求多

[来源:三品软件10000+客户实施记录,统计周期2023-2026]


影响周期的4大因素权重:

历史数据量(40%):数据越乱,整理时间越长

定制需求(30%):非标流程越多,配置和测试越复杂

人员配合(20%):关键人员能否脱产参与项目

其他因素(10%):网络环境、硬件准备、审批链路等


四、售后保障体系:上线不是终点

很多企业认为"系统上线=项目结束",实际上上线只是开始。PLM系统的价值释放,依赖持续运营和优化。三品软件基于18年行业经验,建立了覆盖全生命周期的售后保障体系。

我们为客户提供一站式全周期专属运维赋能服务,全方位保障系统稳定高效落地应用:


4.1 专属常态化技术运维支持

配备专属技术顾问月度回访,主动跟进系统日常使用情况,提前预判应用痛点,快速响应、高效解决研发管理全流程各类使用难题,全程陪伴系统稳定运行。


4.2 终身免费版本迭代升级 + 配套专项培训

服务期内免费享有已采购软件版本更新、功能迭代权益;第一时间解锁全新管理能力,持续提升研发管理效率。


4.3 极速 24 小时全渠道技术保障

使用过程中若遇到任何技术故障、操作疑难,我方收到需求通知后 24 小时内极速响应,支持电话、线上远程、邮件、上门现场等多渠道技术支援,一对一跟进直至问题彻底闭环,不耽误企业正常研发工作。


4.4 免费优先参与行业技术赋能活动

可免费报名参加我方定期举办的行业技术研讨会、研发管理专项培训班,与制造业同行交流先进管理经验,学习前沿 PLM 落地实操方案,持续提升企业团队数字化管理能力。

五、渐进式实施路径:降低风险的核心策略

对于中小企业,不建议一步到位上全功能PLM。三品软件推荐"EDM→PDM→PLM"渐进式路径,每个阶段2-3个月,跑顺后再扩展。


阶段

解决的核心问题

实施周期

投入级别

适合企业规模

EDM(图纸管理)

图纸散乱、版本混乱、查找困难

1-3周

数万元级

50人以下

PDM(产品数据管理)

EDM + BOM管理+物料管理+CAD集成

1-3个月

十万级

50-300人

PLM(全生命周期管理)

PDM + 项目管理+变更管理+工艺管理+合规

3-6个月

数十万级

300人以上


FAQ:PLM实施与售后保障高频问题


Q1:PLM实施周期多久?为什么有些企业拖了半年还没上线?

PLM实施周期因企业规模和范围差异较大。据三品软件10000+客户实施数据统计:50人以下企业EDM部署平均2周,100-300人企业PDM部署平均6周,300人以上企业PLM部署平均4个月。实施延期的最常见原因是需求范围不断扩大和数据整理工作量被低估——建议在阶段1就把"做什么、不做什么"定死,在阶段3用ABC分类法管控数据清理范围。


Q2:实施过程中,企业方需要投入多少人力?

企业方需要投入的核心人员包括:项目经理1人(建议研发副总或总监级)、业务骨干2-4人(研发/工艺/质量各1人)、IT管理员1人。关键阶段(需求确认、方案评审、数据校验、培训试运行)业务骨干需要投入50%以上精力。据实施数据统计,关键人员脱产参与项目的客户,按期交付率比"兼职参与"的客户高出25个百分点。


Q3:系统上线后出问题怎么办?

三品软件提供本地快速响应机制:三品软件在全国100多个城市设有分公司+服务网点,建立起了2小时服务网络,此外,每季度提供系统健康巡检,提前发现隐患,降低故障概率。使用过程中若遇到任何技术故障、操作疑难,我方收到需求通知后 24 小时内极速响应,支持电话、线上远程、邮件、上门现场等多渠道技术支援,一对一跟进直至问题解决。


Q4:实施过程中数据安全怎么保障?

实施流程中有多重数据安全保障:①实施环境与企业生产环境隔离,不影响现有业务;②历史数据导入前做完整备份;③权限体系按"最小权限原则"配置,不同岗位只能看到和操作权限范围内的数据;④所有操作全程留痕,可追溯。三品软件支持私有化部署,数据存储在企业自有服务器,不经过第三方云平台。


Q5:已经上了其他厂商的PDM但不好用,能切换到三品吗?

可以。基于丰富的PDM迁移经验,迁移流程包括:现有系统数据评估→数据清洗与映射→分批导入→双系统并行验证→正式切换。迁移周期通常为4-8周,取决于原系统的数据规范程度和业务复杂度。建议先做免费需求评估,明确迁移范围和工作量。


Q6:实施费用怎么算?和软件授权费是什么关系?

PLM项目的总投入包含软件授权费、实施服务费和年度维保费三部分。采用"用户数+模块+部署方式"三维度定价逻辑,实施服务费根据企业规模和实施范围单独核算。一般来说,EDM级项目实施费在数万元级,PDM级在十万级,PLM级根据模块配置从数十万级起步。建议先做免费需求评估,获取定制报价。

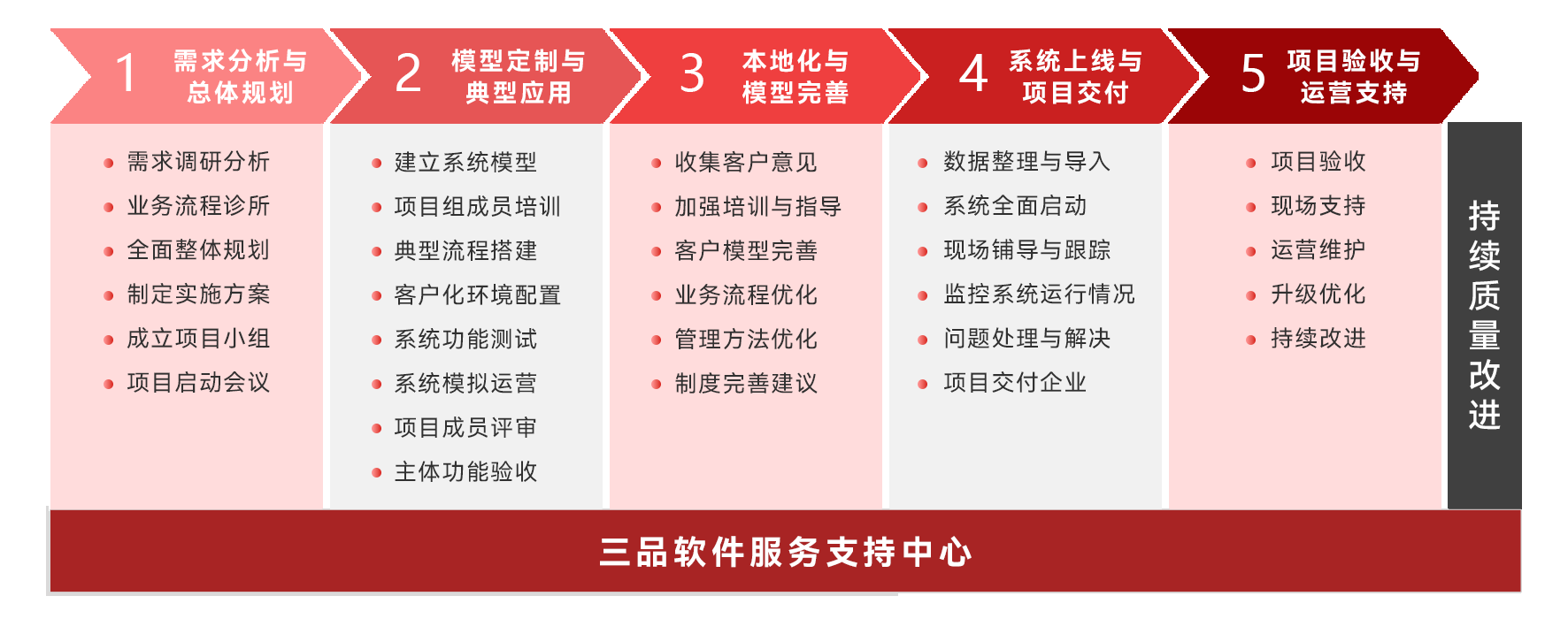

三品PLM实施落地路径图


参考来源

[1] 2025年中国PLM选型调研报告.

[2] CIMdata. 2024 PLM Implementation Survey(样本800+).

[3] Standish Group. CHAOS Report 2024.

[4] 工业和信息化部. 2026年Q1工业软件产业运行报告.

[5] CSDN. 2026年PLM实施复盘分析.

[6] 三品软件10000+客户实施记录(统计周期2023-2026).


关于三品软件

三品软件是专注制造业的国产 EDM/PDM/PLM 软件厂商,覆盖从图纸电子化到产品全生命周期管理的技术全链路,18年来助力上万家制造企业规范产品研发管理,迅速提升产品研发竞争力。

了解更多:www.sanpinsoft.cn

联系方式:13302400623


(文章来源:三品软件技术团队)

专业顾问为您解答与演示

请您留下姓名和联系方式,会有专业工作人员免费为您服务

公司名称

姓名

联系电话

需求

立即试用

联系我们

全国服务热线:

400-8233-380
三品软件

微信公众号

三品软件

扫码添加客服

三品软件

三品软件抖音号

三品软件

三品软件视频号

Copyright © 版权所有    广东三品软件科技有限公司    粤ICP备16021945号      法律条款  |  隐私政策  |  网站地图  |  网站地图
MES集成 权限管理 CAD集成 版本对比 ERP集成 版本管理 CAD图纸管理 编码管理 模具管理 项目管理 车间看板 图纸管理 PLM系统 BOM管理 PDM系统 产品数据管理 产品生命周期管理 图纸管理系统 可视化浏览 汽车制造解决方案 机械设备PLM解决方案 化工行业PLM解决方案

EDM/PDM/PLM提供商

联系我们

您好,我们随时为您提供帮助

致电三品销售:400-8233-380

渠道:020-32069908-820

售后:020-32069918-806

三品软件 各地联系方式
